6月30日2时59分,广西南宁抽水蓄能电站尾水水道实现一次性充水成功。在充水及稳压过程中,水工建筑物、设备设施运行稳定可靠,各项监测数据及现场巡查结果均符合设计要求,充分验证了工程实体质量,为后续引水水道充水积累了宝贵经验,奠定了坚实基础。

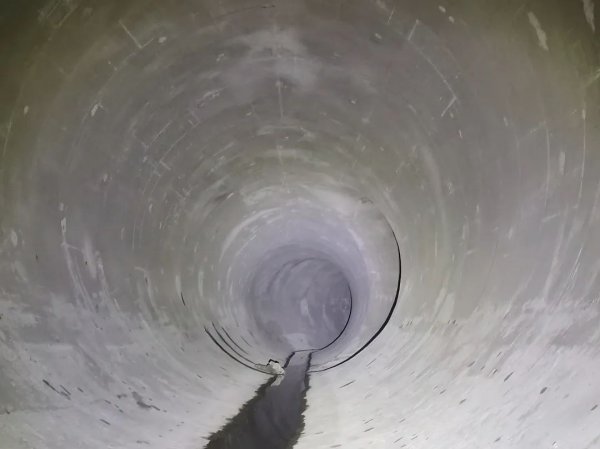

南宁抽水蓄能电站尾水系统由尾闸室、尾水支洞、尾水岔洞、尾水主洞、尾水调压井、下库进出水口等组成。尾水水道全长1711米,主洞洞径达9.5米,其中尾水支洞采用钢衬结构,其余部分均为钢筋混凝土衬砌结构。
为确保尾水道施工质量,南宁抽水蓄能电站成立输水系统验收委员会,下设土建、机电验收小组,各小组严格开展水道验收工作,形成验收意见,对未完尾工、质量缺陷等任务实行清单化管理。在经过多轮次现场检查并确认各项遗留问题整改到位后,验收委员会通过水道验收。

为确保充水工作顺畅开展,南宁抽水蓄能电站成立输水系统充水指挥部及十个专业工作组,统筹推进充水准备工作。本次尾水充水历时三天,分准备、充水、48小时稳压三个阶段有序实施,累计充水量约13.5万立方米,水位平稳达到下库蓄水高程。充水期间,水工巡视组、安全监测组、设备操作组等工作组执行24小时轮班制,实时监控充水过程状态,累计形成过程记录100余份,为指挥部科学决策动态研判充水参数、及时调整控制策略提供了精准数据支撑,确保了尾水系统充水一次成功。
南宁抽水蓄能电站将继续秉持精益求精的工匠精神,严把工程质量关,全力冲刺2025年底计划投产发电的建设目标。 (陈健华 王展宇 曹正鑫) |
