6月下旬,随着浙西深山中一声爆破轰鸣,宣告建德抽水蓄能电站建设取得关键突破——下库进场交通洞施工支洞贯通。作为浙江省重点工程与华东电网调节的关键项目,电站建设正稳步超越原定计划。截至目前,主体工程整体进度正常。

在乌龙山地质条件复杂的腹地,这条长逾580米、平均洞径8米的下库进场交通洞施工支洞贯通意义重大,将为厂房下部第三层、第四层开挖提供施工通道。数据显示,仅2025年上半年,项目洞挖开挖进尺2600米,平均月进尺约440米。这一关键通道的打通及即将开挖完成的厂房第一层,不仅解决了地下洞室空间、通道、安全等核心问题,通过释放地应力、建立支护体系、验证地质模型,为后续厂房下部工程开挖扫除了重大风险,为整个地下厂房工程的高效推进奠定不可替代的基础。
浙江建德协鑫抽水蓄能有限公司副总工程师夏万求介绍:“上水库已于6月19日全面启动开挖,预计今年12月可开始大坝填筑。下水库厂房区域开挖计划在7月底完成,近期进场交通洞的施工支洞也已顺利贯通。目前整个项目处于全面铺开建设阶段。”

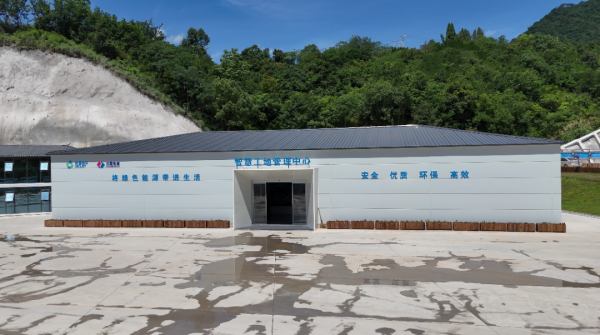

而在本月初,电站全新的智慧工程安全管控中心正式启用。步入中心,巨型屏幕上清晰展示着两万余个传感器实时回传的信息:三维地质模型、设备运转轨迹、人员动态分布尽收眼底。现场安全负责人解释道:“这套系统构建了覆盖全工地的立体感知网络,细微至岩层位移、机械状态、人员位置均可实时掌控。”系统融合物联网与人工智能分析技术,能精准定位潜在作业风险,并通过VR技术实现沉浸式安全培训,显著提升了风险预防与过程管控能力。项目开工至今,始终保持“零重大事故”的安全记录。
夏万求在智慧中心现场补充:“我们所在的管控中心于6月16日投入使用,目前配备21个摄像头,覆盖整个工地,对安全、质量及进度进行可视化全方位监控,后续还将持续完善系统模块。”

作为华东电网的关键布局,建德抽水蓄能电站身负重任:总装机容量达240万千瓦,年设计发电量24亿千瓦时。项目建成后,将成为电网负荷高峰时强大的“充电宝”,更是长三角地区消纳风电、光伏等间歇性新能源的坚实后盾。
当前,电站地下厂房第一层开挖已接近尾声,引水系统施工支洞及进场交通洞正在有序施工中;上水库工程施工辅助工程基本完成,坝肩开挖正在实施中,随着今年年底坝体填筑节点临近,工程建设将迎来建设高峰期。
在服务“双碳”目标的时代征程中,建德抽水蓄能电站项目正以其可靠的结构与高效的预期,重塑华东能源版图。未来,它将用强大而稳定的绿色电流,为区域经济高质量发展注入源源不断的清洁动力。 |
