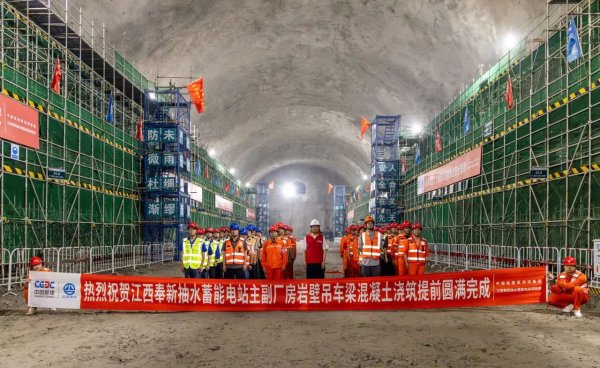

6月22日,中国能建葛洲坝集团和葛洲坝二公司联合体承建的国网新源江西奉新抽水蓄能电站地下厂房岩锚梁顺利浇筑完成。较原计划提前8天,标志着该电站土建主体工程施工,取得又一关键进展。

岩锚梁是奉新抽水蓄能电站地下厂房核心承重构件之一,布置于主厂房开挖第二层,上下游全长310米,高2.8米,宽1.95米,共分26仓进行浇筑。岩锚梁施工质量直接关系电站后期运行的安全稳定,对混凝土浇筑精度、承载能力及安全稳定性要求极高。

为保证顺利浇筑施工,项目团队从原材料质量、优化拌制、科学控制浇筑温度、高标准养护等方面着手,克服工程量大、作业面广、质量要求高等挑战,通过跳仓浇筑、多仓平行作业、精细化管理提前完成施工任务,获得业主表扬,展现了卓越的技术实力和精益求精的施工理念,彰显了“水电王牌 抽蓄先锋”的硬核实力。
克难攻坚彰显铁军风采

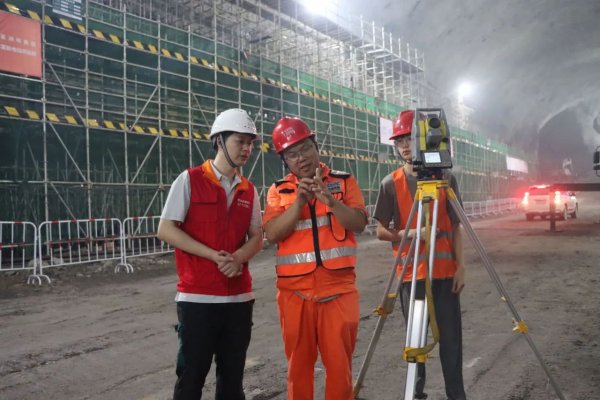

面对岩台高精度开挖、破碎带围岩稳定性差等地质挑战,项目团队创新采用“红外定向+双向互证”测量技术,实现毫米级对接精度,先后完成2066个高精度爆破钻孔作业、1900根超9米长度的锚杆高难度施工。

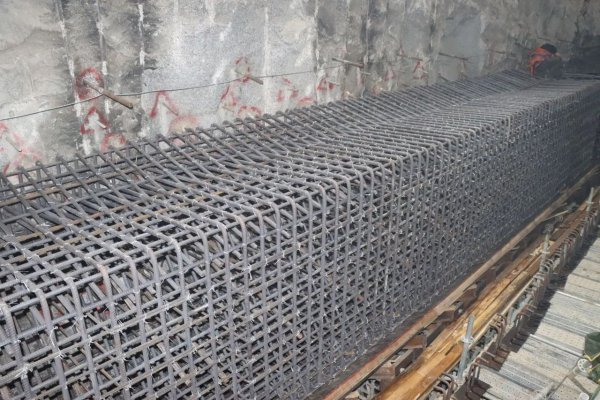

▲钢筋绑扎
根据岩锚梁分仓及新增12处近90米附壁墙,项目团队科学配置资源,采取多部位双班同时作业,领导班子24小时带班值守,全力保障、综合协调确保浇筑效率和浇筑质量,经过40天不懈奋战,最终实现混凝土密实度和外观品质双达标,浇筑完成的岩锚梁混凝土结构表面平整光滑、色泽均匀,达到“镜面”效果。
智能建造争创行业标杆
在深度近100米的地下厂房内,锚杆孔位允许偏差为±50毫米,相当于在百米高空穿针引线,项目团队精心制定、严格落实专项施工方案,全程采用多臂钻、单臂钻钻孔插杆,以机械化施工减小误差,提升施工效率。

▲“镜面“效果
在施工过程中,采用超前地质预报监测,抓好全时段、全链条系统监测,设置智能温控及养护系统,根据温湿度自动调节养护喷雾频率。采用5G远程监控,业主、设计、监理可多方实时“会诊”解决施工难点,为施工顺利推进提供保障。
党建赋能铸就匠心精品
项目部同业主签署《党建共建协议书》,约定资源共享、难题共解机制,联合成立岩锚梁党员联合突击队,党员带头签署《浇筑攻坚承诺书》并围绕浇筑技术难点、质量保障措施,积极开展党员技术攻关。

▲党员联合突击队
项目部在施工现场设立党员责任区,开展党员网格化及志愿服务,在质量旁站、验评等过程中认真履行职责,高效高质解决问题,推动岩锚梁浇筑施工优质高效完成。
地下长城托起绿色低碳
国网新源江西奉新抽水蓄能电站位于江西省奉新县,是江西省“十四五”能源规划重点项目,也是江西省第二座大型抽水蓄能电站,总装机容量120万千瓦,设计年发电量12亿千瓦时,年抽水电量16亿千瓦时。

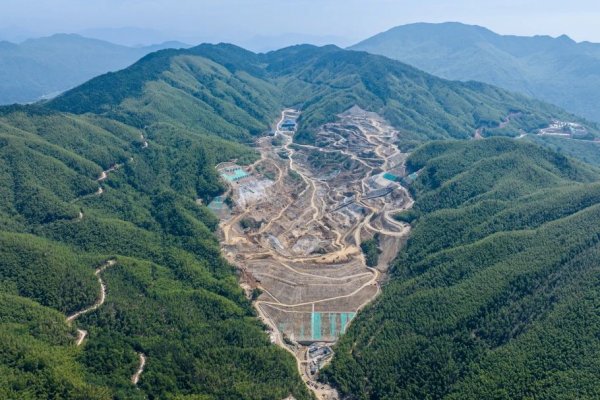

▲奉新抽水蓄能电站上水库全景
由1900根高强度锚杆和262吨钢筋构筑的“地下长城”,将为电站安全稳定运行提供坚实保障。电站建成投运后,每年可节约系统火电煤耗14.3万吨,减排二氧化碳28.6万吨、二氧化硫0.19万吨、氮氧化物0.07万吨、烟尘0.09万吨,对调整区域能源结构,助力实现“双碳”目标具有重要意义。 |
